Projeto de Terraplenagem: Corte, Aterro, Volumes e Compactação

Engenheiro acompanha corte, aterro e compactação em obra de terraplenagem

Um projeto de terraplenagem define como transformar o terreno existente na geometria necessária para a obra. Ele não é apenas uma tabela de metros cúbicos. Deve coordenar plataformas, acessos, taludes, drenagem, materiais, sequência executiva, compactação e destino de excedentes.

Quando a escavação começa sem projeto, decisões de alto impacto são tomadas pela disponibilidade da máquina: corta-se onde parece mais fácil, o material é movimentado duas vezes e a drenagem fica para depois. O custo aparece em transporte, contenções improvisadas, recalques e paralisações.

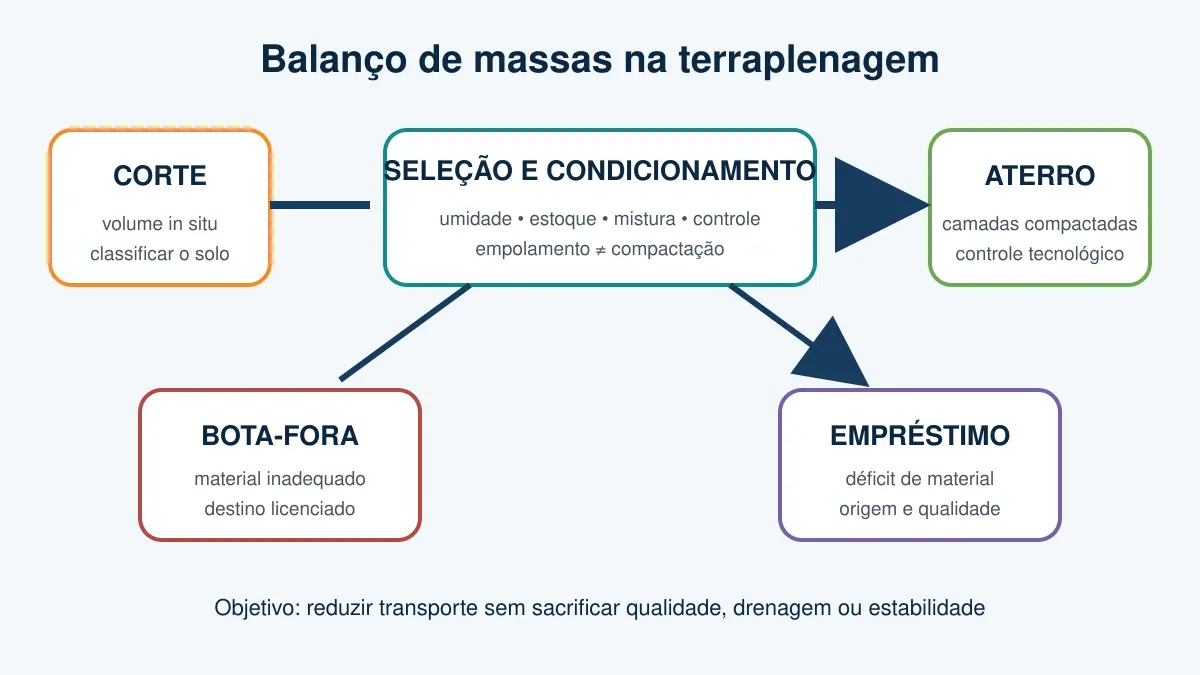

Fluxo conceitual do balanço de corte, seleção, aterro, bota-fora e empréstimo
Balanço de massas: volume geométrico, qualidade do solo e condição de transporte precisam usar a mesma base.

Quais são as entradas do projeto?

  • levantamento planialtimétrico e superfície existente;
  • implantação e cotas de projeto;
  • perfis de ruas, acessos, pisos e plataformas;
  • sondagens e caracterização dos materiais;
  • redes, fundações, drenagem e interferências;
  • limites de propriedade, licenças e áreas disponíveis;
  • estratégia de fases, equipamentos e circulação interna.

A superfície de projeto deve refletir o que será realmente construído. Platôs, rampas, valas, bermas e taludes não podem ser desenhados de forma isolada. Uma mudança na cota do piso pode alterar milhares de metros cúbicos em empreendimentos maiores.

Como são calculados corte e aterro?

O volume pode ser obtido por comparação entre superfícies, malha ou seções transversais. O método deve ser compatível com a geometria e usar o mesmo limite horizontal. Regiões sem levantamento, vazios e transições precisam ser tratadas explicitamente.

O número de corte calculado representa normalmente o material em sua condição natural, in situ. Depois de escavado, ele pode aumentar de volume — o empolamento. No aterro, será espalhado e compactado, assumindo outra relação volumétrica. Aplicar percentuais genéricos sem declarar a base cria erros no número de caminhões, no bota-fora e no material de empréstimo.

Balanço geométrico não significa aproveitamento

Ter 5.000 m³ de corte e 5.000 m³ de aterro não garante equilíbrio. Parte do corte pode ser solo vegetal, material orgânico, rocha, entulho ou solo inadequado para a finalidade. A umidade pode exigir condicionamento e o cronograma pode impedir estocar tudo no local.

A investigação deve ser planejada conforme porte e risco. O artigo sobre sondagem SPT explica o ensaio mais conhecido, mas terraplenagem pode exigir também amostras e ensaios específicos de caracterização e compactação.

Quais estudos de solo podem ser necessários?

Conforme o uso do aterro, podem entrar granulometria, limites de consistência, massa específica, umidade, compactação, suporte, expansibilidade, adensamento ou resistência ao cisalhamento. Não existe um pacote universal. Uma plataforma de residência, um pátio industrial e um aterro rodoviário têm solicitações e controles diferentes.

Como funciona a compactação?

O aterro deve ser executado em camadas compatíveis com o solo e o equipamento. Umidade, energia, espessura e número de passadas influenciam o resultado. O controle de campo compara o estado executado aos critérios do projeto. Espalhar grandes espessuras e compactar apenas a superfície pode produzir uma “casca” firme sobre material deformável.

Chuva também altera o processo. A plataforma provisória precisa ter caimento, valas e saída segura. Solo saturado ou erosão entre etapas pode comprometer um serviço que estava adequado no dia anterior.

Taludes e contenções fazem parte do estudo

A inclinação não deve ser escolhida apenas para caber no desenho. Altura, solo, água, sobrecargas, divisas e fase construtiva influenciam a estabilidade. Se não houver espaço para talude, pode ser necessária contenção. Consulte os conteúdos sobre instabilidade de taludes e projeto de muro de arrimo.

Drenagem provisória e definitiva

A água deve ser considerada desde a primeira movimentação. Canaletas provisórias, proteção de saídas, bombeamento planejado e cobertura de áreas sensíveis podem reduzir erosão e paralisações. No estado final, o projeto de drenagem precisa ser compatível com as novas cotas.

O que deve constar na entrega?

  • planta com superfícies existente e proposta;
  • mapa de corte e aterro;
  • perfis e seções em pontos críticos;
  • geometria de plataformas, acessos e taludes;
  • volumes por material e base de medição;
  • balanço com empréstimo, estoque e bota-fora;
  • critérios de execução e controle;
  • drenagem, proteção contra erosão e sequência;
  • memória de cálculo e arquivos editáveis compatíveis.

A compatibilização digital reduz conflitos entre superfícies, arquitetura, estrutura e redes. Assista a O que acontece se você não compatibilizar projetos em BIM?.

Dúvidas frequentes

Quem define a cota do platô?

A decisão é multidisciplinar. Arquitetura, acessos, drenagem, estrutura, redes e volumes precisam ser comparados. A menor cota de corte nem sempre produz a solução mais econômica ou segura.

O material de corte pode ir direto para o aterro?

Somente se for adequado e estiver em condição de uso. Solo vegetal, material contaminado, excesso de umidade, blocos ou mistura heterogênea podem exigir separação, tratamento ou descarte.

O volume da planilha será exatamente o transportado?

Não necessariamente. A medição geométrica, o volume solto nos caminhões e o volume compactado têm bases diferentes. Perdas, sobre-escavação e variação do material também precisam de regras de medição e controle.

Vai criar plataformas, acessos ou pátios? A L.U. Engenharia desenvolve estudos de alternativas, volumes, balanço de massas e projeto de terraplenagem integrado à drenagem. Envie a topografia e a implantação prevista.
